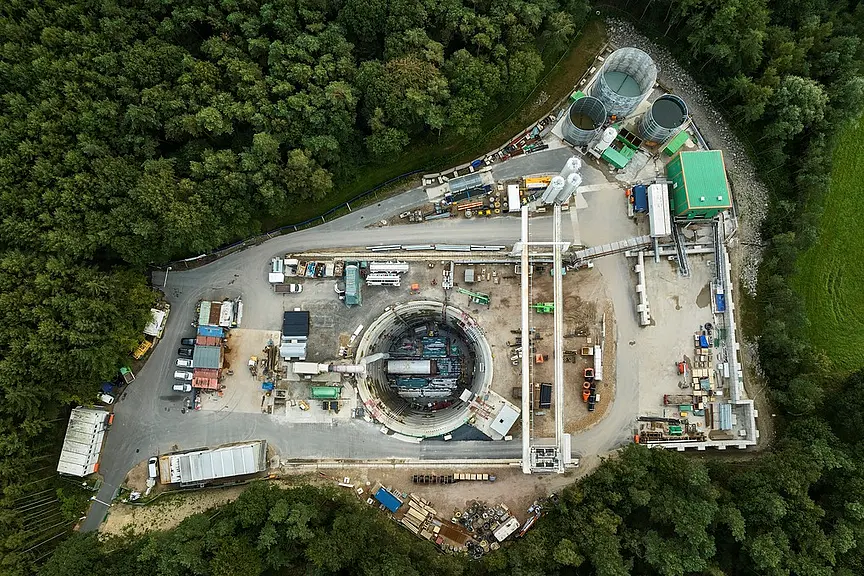

Das Projekt umfasst die Abteufung eines Mittelschachtes als zentrales Bauteil des Tunnels Ibbenbüren. Ziel war es, die Produktivität im Schachtbau zu steigern und die Arbeitsabläufe effizienter zu gestalten.
Mehrwert
Einsparung von ca. 40 % der Zeitansätze
Baggervortrieb: Reduktion von 7–8 Tagen auf 4–5 Tage → Ersparnis: ca. 3 Tage pro Ebene
Druckgurt: Reduktion von 8–10 Tagen auf 5–6 Tage → Ersparnis: ca. 3–4 Tage pro Abschnitt
