Die Aufträge für die Erd-, Mauerwerks- und Betonarbeiten der Blockgebäude und des Kühlturms des 1100 MW Steinkohlekraftwerks wurden Ende 2006 bzw. Anfang 2007 erteilt.
Bis auf Maschinen- und Kesselhaus sind alle Blockgebäude auf Fertigteilrammpfählen gegründet. Um die notwendigen Sicherheitsbereiche frühzeitig wieder aufheben zu können, wurden die 130 Meter hohen Treppentürme so früh wie möglich im Gleitverfahren erstellt. Pünktlich, am 29.05.2008 waren alle erforderlichen Vorarbeiten zum Setzen der ersten Kesselstütze fertig gestellt. Die Hauptbauarbeiten werden bis Anfang 2009 dauern.

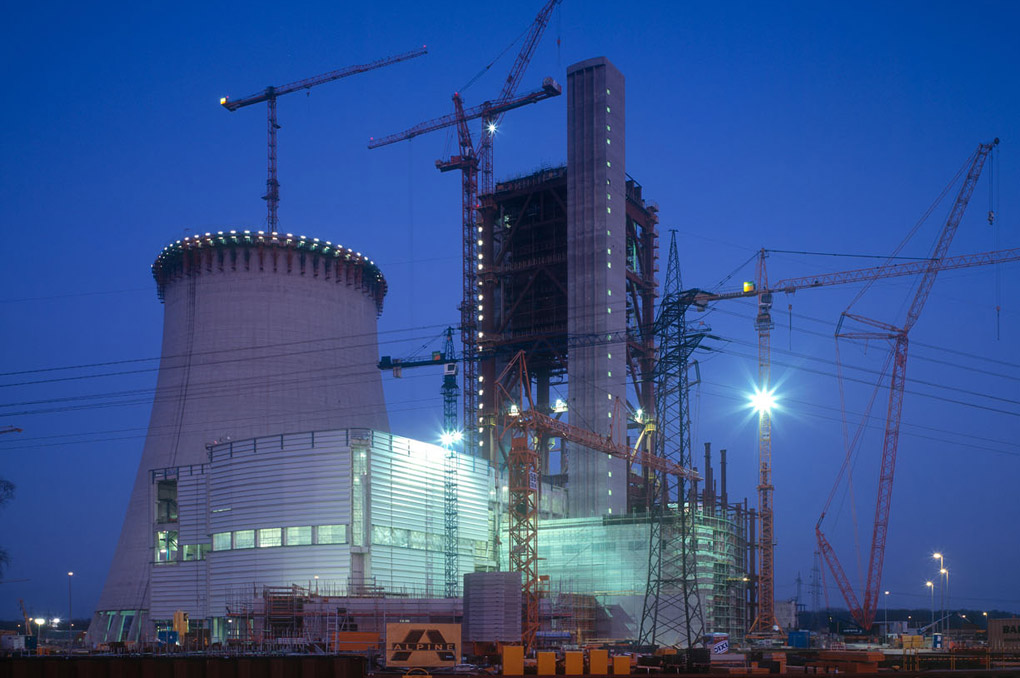

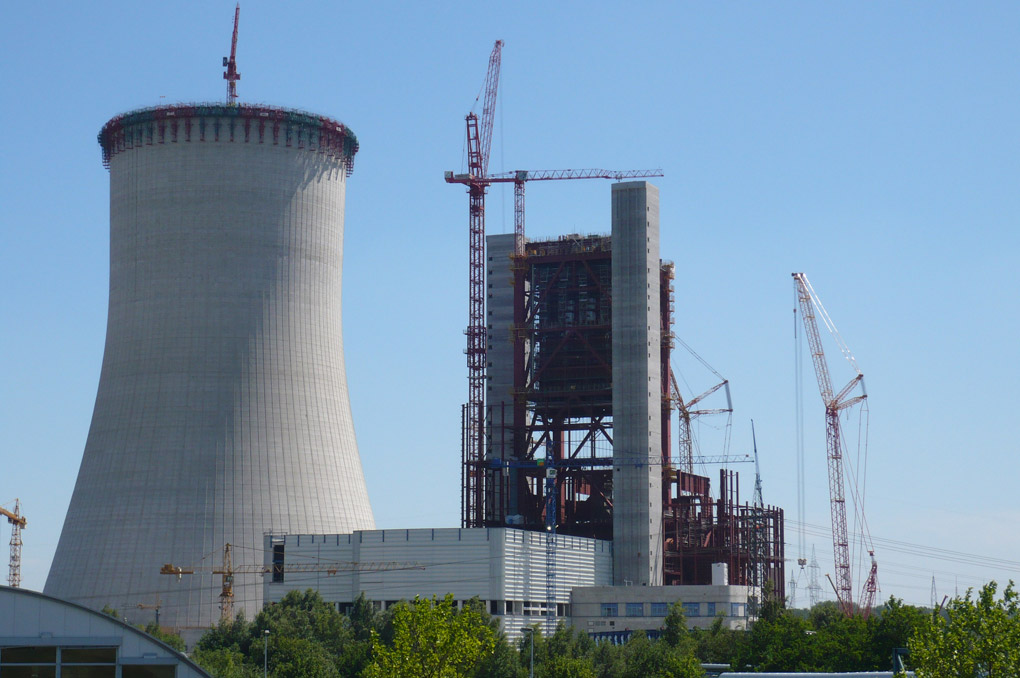

Die Schale des 178 Meter hohen Kühlturms aus säureresistentem Hochleistungsbeton wird in Abschnitten von 1,50 Meter Höhe mit einer speziellen Kühlturmschalung geklettert. Auch Radialstützen und die Fertigteile des innen liegenden Rieselrostes sind mit säureresistentem Beton herzustellen.
